- Что входит в разработку котлована с вывозом грунта
- Какие исходные данные нужны для точного расчета
- Когда котлован с вывозом выгоднее отдельной аренды техники
- От чего зависит стоимость разработки и вывоза грунта
- Пример сравнения комплексного подряда и отдельной аренды
- Этапы разработки котлована: от разбивки до вывоза
- Куда девать грунт из котлована: оставить, использовать или вывезти
- Риски, которые увеличивают срок и стоимость работ
- Что закрепить в договоре и какие документы получить
- Вопросы, которые стоит задать подрядчику
- Ответы на частые вопросы
- Нормативные документы и источники
Разработка котлована с вывозом грунта — это комплекс земляных работ, при котором подрядчик организует выемку, погрузку, транспортирование излишнего грунта и передачу его на согласованное место приема либо дальнейшего использования. Такой формат нужен, когда площадку необходимо быстро освободить для устройства основания, фундамента или инженерных сетей, а временно складировать весь вынутый грунт невозможно.
При отдельном найме техники заказчик обычно самостоятельно связывает работу экскаватора, подачу самосвалов, маршрут перевозки, прием грунта, документы и возможные простои. При комплексном подряде эти операции можно объединить в одну производственную цепочку с заранее закрепленными объемами, сроками и ответственностью.
Выгода определяется не самой формулировкой «под ключ», а полной стоимостью результата: котлованом нужной геометрии, освобожденной площадкой, сохраненным пригодным грунтом и подтвержденным вывозом излишков. Особенно важно считать не цену одной смены машины, а расходы на весь цикл работ.
Что входит в разработку котлована с вывозом грунта
Разработка котлована с вывозом грунта включает подготовку участка, механизированную выемку, погрузку, перевозку излишков и контроль полученного результата. Заказчик получает не просто работающий экскаватор, а подготовленную выемку для следующего строительного этапа.
ГОСТ 25100-2020 устанавливает общую классификацию грунтов, применяемую при инженерных изысканиях, проектировании и строительстве зданий и сооружений. Стандарт выделяет скальные, дисперсные, мерзлые и техногенные грунты, а их свойства влияют на способ разработки, устойчивость стенок, пригодность для обратной засыпки и организацию вывоза. СП 45.13330.2017 содержит положения по производству и оценке соответствия земляных работ, устройству оснований и фундаментов.
Какие операции должны быть включены в комплекс работ
Комплексная услуга должна описывать все операции, необходимые для получения готового котлована и удаления согласованного объема грунта. Если часть обязательных работ не включена в предложение, низкая начальная цена может увеличиться уже после выхода техники на площадку.
Обычно в состав работ включают:
- изучение проектной документации, инженерно-геологических данных и условий подъезда;
- геодезическую разбивку границ котлована и контроль проектных отметок;
- снятие растительного слоя с раздельным складированием, если это предусмотрено проектом;
- устройство рабочей площадки, съезда или временного проезда для техники;
- разработку основного объема грунта экскаватором;
- формирование откосов либо работу в пределах предусмотренного крепления стенок;
- погрузку грунта в самосвалы и вывоз согласованного объема;
- временный водоотлив при наличии воды, если он включен в договор или требуется по фактическим условиям;
- доработку дна котлована до проектных отметок;
- сохранение пригодного грунта для обратной засыпки или планировки;
- передачу документов, подтверждающих выполненные работы и вывоз.
Одинаковое название услуги не означает одинаковый состав предложения. Один подрядчик может включить перевозку и прием грунта в общую стоимость, а другой — посчитать только экскаватор и погрузку. Отдельно могут оплачиваться перебазировка техники, ожидание самосвалов, очистка выезда, водоотлив, крепление стенок, геодезическая съемка и документы по передаче грунта. Поэтому предложения следует сравнивать только после выравнивания состава работ.
Чем комплекс отличается от аренды экскаватора и самосвалов отдельно
При отдельной аренде заказчик управляет несколькими исполнителями, а при комплексном формате один подрядчик отвечает за согласованный цикл разработки и вывоза. Разница особенно заметна при простоях, изменении маршрута или отказе места приема грунта.
Экскаватор не может сохранять производительность, если самосвалы прибывают нерегулярно или их недостаточно. Самосвалы, поданные раньше готовности фронта погрузки, также простаивают и увеличивают расходы. Если место приема временно прекращает работу или не принимает материал по заявленным документам, при раздельной схеме новую логистику обычно организует заказчик. В комплексном договоре можно заранее закрепить, кто отвечает за подбор транспорта, согласование места приема, документы, простой и изменение условий вывоза.

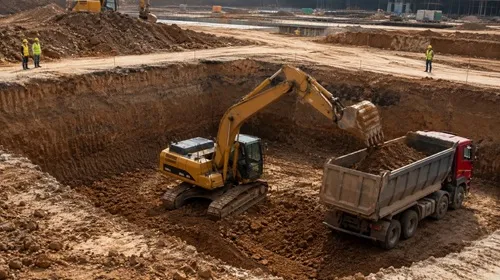

Разработка котлована с одновременной погрузкой грунта для вывоза с площадки.
Какие исходные данные нужны для точного расчета котлована и вывоза грунта
Точный расчет начинается не с количества машин, а с проекта, характеристик грунта, условий площадки и предполагаемого маршрута вывоза. Без этих данных цена остается ориентировочной и плохо подходит для сравнения подрядчиков.
До определения стоимости необходимо понять, какой объем требуется разработать, какая часть грунта останется на объекте, сколько материала действительно придется вывезти и какие дополнительные операции могут понадобиться. Инженерно-геологические данные помогают оценить свойства грунта, наличие слабых или переувлажненных слоев и возможное поступление воды. Данные о площадке показывают, сможет ли техника безопасно работать без временного отвала, очередей самосвалов и повреждения существующих проездов.
Что передать подрядчику до получения сметы
Для расчета подрядчику нужны исходные данные, позволяющие оценить технологию, логистику и результат работ. Чем полнее комплект информации, тем меньше вероятность дополнительных расходов после начала разработки.
Необходимо подготовить:
- план участка и расположение будущего здания или сооружения;
- размеры котлована, проектную глубину и отметку дна;
- решения по рабочим зонам, откосам, бермам или креплению стенок;
- материалы инженерно-геологических изысканий;
- сведения о грунтовых и поверхностных водах;
- данные о существующих подземных коммуникациях;
- объем грунта, который требуется сохранить для обратной засыпки или планировки;
- наличие свободной зоны для временного складирования;
- условия въезда, разворота и выезда самосвалов;
- ограничения по времени движения транспорта, нагрузке на дорогу или пропускному режиму;
- предполагаемое место приема, использования или размещения излишнего грунта;
- требования к исполнительной документации и приемке этапа работ.
Если инженерно-геологические сведения отсутствуют, подрядчик может оценить только видимые условия участка и заложить дополнительные риски в цену.
Если неизвестны место приема и маршрут перевозки, невозможно надежно определить количество оборотов самосвала за смену. Если не выделен объем грунта для обратной засыпки, заказчик рискует сначала оплатить его вывоз, а затем приобретать и завозить новый материал. Поэтому исходные данные напрямую влияют и на стоимость, и на срок.

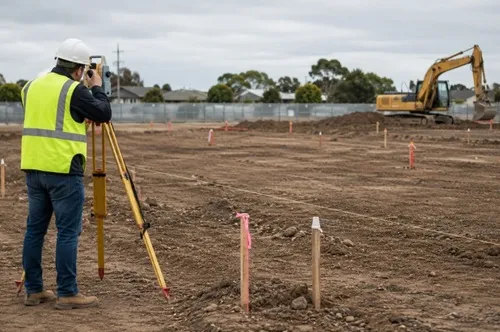

Геодезическая разбивка и проверка проектных отметок перед началом разработки котлована.
Когда котлован с вывозом грунта выгоднее отдельной аренды техники
Комплексная разработка с вывозом обычно выгоднее, когда грунт необходимо удалять одновременно с выемкой, а задержка земляных работ сдвигает дальнейшее строительство. Чем больше объем излишков, теснее площадка и жестче график, тем важнее единое управление техникой, транспортом и приемом грунта.
Отдельная аренда может казаться дешевле из-за низкой ставки экскаватора или одного самосвала. Но такая цена не показывает, кто организует подачу машин, оплачивает ожидание, находит место приема грунта, подтверждает его передачу и решает вопросы при воде, слабом основании или ограниченном въезде. Комплексный формат становится экономически обоснованным, если он уменьшает простои и фиксирует обязанности подрядчика до начала работ.
В каких условиях единый подряд особенно оправдан
Единый подряд оправдан, если котлован образует большой объем излишнего грунта или временное складирование мешает строительству. В таких условиях управление всей цепочкой через одного исполнителя снижает организационные риски.
Комплексный формат стоит рассматривать, когда:
- значительная часть извлеченного грунта не потребуется для обратной засыпки;
- на участке нет места для безопасного временного отвала;
- грунт необходимо вывозить параллельно с разработкой;
- строительство ведется в плотной застройке или на площадке с ограниченным въездом;
- котлован требуется подготовить к определенной дате для начала фундаментных работ;
- необходимо согласовывать работу экскаватора, самосвалов и места приема;
- возможно поступление воды, осыпание стенок или изменение условий разработки;
- заказчику нужны документы по выполненным работам и переданному грунту;
- у заказчика нет собственного транспорта, диспетчера или проверенного места приема.
| Условия объекта | Что происходит при отдельном найме | Почему комплекс может быть выгоднее |
| Большой объем излишнего грунта | Требуется постоянно согласовывать экскаватор и самосвалы | Один подрядчик формирует сменный ритм разработки и вывоза |
| Нет места для отвала | Пауза в подаче машин блокирует работу экскаватора | Вывоз планируется одновременно с выемкой |
| Жесткий срок начала фундамента | Задержка одного исполнителя сдвигает весь график | Срок освобождения площадки можно закрепить в одном договоре |
| Стесненная площадка | Возникают очереди, конфликт маршрутов и простои | Подрядчик рассчитывает схему движения и интервалы подачи |
| Требуются документы по грунту | Документы собираются у нескольких участников | Устанавливается единый порядок подтверждения вывоза |
Когда отдельный найм техники может быть рациональнее
Отдельная аренда может быть рациональнее для небольшого и технически простого объекта, если грунт в основном остается на участке, а заказчик способен самостоятельно организовать транспорт и контроль. В этом случае комплексная координация может не дать заметной экономии.
Такой вариант возможен при неглубокой выемке под небольшое сооружение, наличии свободной площади для складирования и понятном использовании грунта для обратной засыпки или планировки. Отдельный найм также бывает оправдан, если у заказчика уже есть собственные самосвалы, диспетчеризация, согласованный маршрут и проверенное место приема излишков. При этом вопросы безопасности, состояния основания, воды, коммуникаций и документов все равно должны быть решены до начала разработки. Экономия появляется только тогда, когда заказчик действительно выполняет организационные функции самостоятельно, а не оплачивает последствия несогласованности позже.
От чего зависит стоимость разработки котлована и вывоза грунта
Стоимость зависит от объема выемки, доли вывозимого грунта, его свойств, расстояния перевозки, условий площадки и перечня сопутствующих работ. Цена одной машины или одного рейса не показывает итоговую стоимость подготовленного котлована.
Расчет должен разделять проектный объем котлована, объем грунта для сохранения на участке и объем излишков для вывоза. Важно учитывать, что после разработки меняются условия размещения грунта и фактическая загрузка кузовов, поэтому количество рейсов необходимо подтверждать расчетом и способом учета. На стоимость также влияют подъездные пути, продолжительность смены, прием грунта, возможные простои и дополнительные операции по воде или укреплению стенок.
Как рассчитывают объем вывозимого грунта
Объем вывоза определяют после отделения грунта, который нужен на объекте для предусмотренных проектом работ. Вывозить весь извлеченный материал без проверки его дальнейшего применения часто невыгодно.
Базовая логика расчета выглядит так:
Объем вывозимого грунта = проектный объем выемки − объем грунта, сохраняемого для обратной засыпки или планировки.
Проектный объем должен учитывать не только размеры будущего фундамента, но и предусмотренные рабочие зоны, откосы, съезды, приямки и иные элементы котлована. Затем необходимо определить, какой грунт пригоден для повторного применения и где он будет временно складироваться. После этого рассчитывают перевозку: фактическую загрузку самосвалов, количество рейсов, расстояние до места приема и оборот машины за смену.
| Показатель | Что проверяют | Как влияет на стоимость |
| Проектный объем выемки | Размеры, глубину, рабочие зоны, откосы, съезды | Определяет объем разработки |
| Объем сохраняемого грунта | Пригодность для обратной засыпки и наличие места хранения | Снижает объем вывоза и будущего завоза |
| Состояние грунта | Влажность, липкость, неоднородность, включения | Влияет на погрузку, перевозку и возможность применения |
| Расстояние перевозки | Маршрут, дорожные ограничения, режим приема | Определяет число рейсов и потребность в самосвалах |
| Дополнительные операции | Водоотлив, крепление, временный проезд, очистка выезда | Формируют отдельные статьи затрат |
Какие расходы часто отсутствуют в низкой начальной цене
Низкая ставка обычно показывает только отдельную операцию, а не весь необходимый результат. Основные дополнительные расходы появляются там, где предложение не описывает логистику, прием грунта, простой техники и осложненные условия площадки.
До подписания договора следует проверить, включены ли:
- доставка и перебазировка экскаватора и другой техники;
- погрузка грунта в самосвалы;
- перевозка до согласованного места назначения;
- стоимость приема, обработки, использования или размещения грунта, если она возникает;
- ожидание экскаватора или самосвалов;
- устройство временного проезда или съезда;
- очистка колес и загрязненного выезда;
- раздельное складирование пригодного грунта;
- водоотлив либо иные работы при поступлении воды;
- доработка дна и контроль проектных отметок;
- исполнительные документы и подтверждения вывоза.
Профессиональное предложение не обязано включать заранее все возможные осложнения в фиксированную цену. Оно должно ясно определять, какие операции учтены, какие выполняются только при фактической необходимости и как подтверждается изменение стоимости. Такая детализация позволяет сравнить предложения без скрытых доплат.
Пример сравнения комплексного подряда и отдельной аренды техники
Сравнивать варианты нужно на одном и том же объеме работ, маршруте перевозки и составе результата. Ниже приведен условный пример, который показывает структуру расчета, а не рыночную стоимость конкретного объекта.
Предположим, проектный объем котлована составляет 1 200 м³. Из них 250 м³ пригодного грунта необходимо оставить на площадке для последующей обратной засыпки. Следовательно, предварительный объем вывоза составляет 950 м³. Количество рейсов определяют отдельно с учетом фактической загрузки самосвала, состояния грунта после выемки и ограничений маршрута.
Что включить в сравнение вариантов
При сравнении необходимо учитывать все расходы, без которых котлован не будет подготовлен и освобожден. Если в одном предложении учтена только техника, а в другом — техника, вывоз, прием и документы, сравнение будет некорректным.
| Статья расчета | Отдельная аренда техники | Комплексная разработка с вывозом |
| Разработка 1 200 м³ грунта | Отдельная ставка экскаватора | Включается в согласованный объем работ |
| Сохранение 250 м³ для обратной засыпки | Организует заказчик | Закрепляется в задании подрядчику |
| Погрузка и вывоз 950 м³ | Отдельно заказываются самосвалы | Входят в логистическую цепочку подрядчика |
| Место приема грунта | Ищет и согласует заказчик | Может быть обязанностью подрядчика |
| Ожидание и простой машин | Оплачиваются по условиям отдельных договоров | Порядок учета закрепляется единым договором |
| Очистка выезда и временный проезд | Могут появиться как дополнительные расходы | Включаются или отдельно оговариваются заранее |
| Документы по выполнению и вывозу | Собираются у нескольких исполнителей | Передаются по согласованному перечню |
При отдельной аренде заказчику необходимо установить, сколько смен отработает экскаватор, сколько самосвалов потребуется на смену, сколько рейсов сможет выполнить каждая машина и кто оплатит простой при задержке погрузки или приема.
При комплексном варианте следует проверить, действительно ли цена включает разработку, погрузку, перевозку, прием грунта и документы, либо часть расходов вынесена за пределы предложения. В обоих случаях нужно отдельно учитывать работы, которые выполняются только при фактическом возникновении: водоотлив, дополнительное крепление, изменение маршрута или проверку материала при признаках загрязнения.
Выгоднее будет не самый дешевый отдельный тариф, а вариант с меньшей полной стоимостью и понятным распределением рисков.
Этапы разработки котлована: от разбивки до вывоза грунта
Разработка котлована выполняется последовательно: участок подготавливают, границы и отметки выносят на местность, основной объем грунта разрабатывают механизированно, излишки вывозят, а готовое основание проверяют перед следующим этапом строительства. Нарушение этой последовательности повышает риск перерасхода, простоев и повреждения основания.
СП 45.13330.2017 применяется к производству и оценке соответствия земляных работ, устройству оснований и фундаментов. Организация работ на строительной площадке также должна учитывать требования и решения, относящиеся к организации строительства, доступу техники и контролю выполненных операций.
Подготовка участка и геодезическая разбивка
До выемки грунта необходимо определить границы котлована, проектные отметки, безопасные зоны работы техники и расположение известных коммуникаций. Такая подготовка позволяет не разрабатывать лишний объем и не начинать работы без понимания ограничений площадки.
На подготовительном этапе проверяют подъезд самосвалов, возможность разворота, место временного хранения растительного слоя и грунта для обратной засыпки. При необходимости предусматривают временную дорогу, рабочую площадку, съезд в котлован и меры против выноса грязи на прилегающие проезды. Отдельно уточняют наличие подземных инженерных сетей и участки, где механизированная разработка должна выполняться с ограничениями. Геодезическая разбивка связывает работу техники с проектными размерами и отметками, а не с приблизительными границами на местности.
Выемка грунта, погрузка и движение самосвалов
Основной объем грунта обычно разрабатывают экскаватором с одновременной погрузкой в самосвалы или размещением части материала в отдельном временном отвале. Производительность этапа зависит от согласованности экскаватора, транспорта и места приема.
Экскаватор выбирают с учетом глубины котлована, расположения машины относительно выемки, вида грунта и требуемого темпа работ. Количество самосвалов определяют по времени погрузки, длительности рейса, разгрузке и возврату на площадку. Если самосвалов недостаточно, экскаватор простаивает; если их слишком много, образуется очередь и затрудняется движение на объекте. Поэтому при комплексном подряде особенно важно закрепить сменный график и порядок корректировки подачи транспорта.
Доработка дна, вода и устойчивость стенок
После механизированной выемки дно котлована должно быть подготовлено к следующему проектному этапу, а стенки — оставаться безопасными в условиях фактического грунта и воды. Просто вынуть необходимый объем недостаточно, если основание размокло, нарушено техникой или стены выемки теряют устойчивость.
На объекте может потребоваться недобор грунта до проектной отметки с последующей аккуратной доработкой дна. Такое решение помогает снизить риск нарушения грунта основания до устройства подготовки или фундамента. При поступлении воды заранее предусмотренное решение по водоотливу или водопонижению позволяет сохранить рабочую зону и не допустить продолжительной остановки. Для глубоких, стесненных или сложных по грунтовым условиям котлованов могут потребоваться проектные решения по откосам, бермам, инвентарному креплению либо ограждению выемки.
Приемка подготовленного котлована
Приемка котлована подтверждает, что разработка выполнена по установленным размерам и отметкам, а площадка готова к следующей стадии строительства. Состав контроля и документов зависит от вида объекта, проекта, договора и применимых требований.
Проверяют геометрию котлована, отметку дна, состояние основания, сохранность требуемых участков грунта и фактическое выполнение дополнительных работ. Для объектов капитального строительства приказ Минстроя России № 344/пр устанавливает состав и порядок ведения исполнительной документации; в состав могут входить акты разбивки осей, акты освидетельствования скрытых работ, исполнительные геодезические схемы, результаты испытаний и журналы работ — применительно к конкретному объекту и принятому перечню документации.
В редакции, действующей с 1 марта 2026 года, перечень исполнительной документации объекта утверждается застройщиком, техническим заказчиком либо иным указанным в порядке ответственным лицом.
Куда девать грунт из котлована: оставить, использовать или вывезти
Извлеченный грунт нельзя автоматически считать ни полностью пригодным для повторного применения, ни одинаковым отходом во всех случаях. Решение зависит от свойств материала, проектного назначения, фактического способа обращения и документов по конкретному объекту.
Федеральный закон № 89-ФЗ определяет отходы как вещества или предметы, образованные в процессе выполнения работ или иной деятельности, которые удаляются, предназначены для удаления либо подлежат удалению в соответствии с законом. Следовательно, для земляных работ необходимо отдельно определить грунт, сохраняемый и используемый на объекте по проектному решению, и материал, который удаляется с площадки с оформлением применимого порядка передачи. Федеральный классификационный каталог отходов Росприроднадзора содержит позицию 8 11 100 01 49 5 — «грунт, образовавшийся при проведении землеройных работ, не загрязненный опасными веществами».
Три основных сценария обращения с грунтом
Способ обращения с грунтом следует определить до массового вывоза, иначе можно потерять пригодный материал или получить отказ в приеме излишков. Для каждого сценария нужен свой порядок проверки и документирования.
| Сценарий | Что происходит с грунтом | Что необходимо проверить |
| Сохранение на участке | Грунт остается для обратной засыпки или планировки по проектному решению | Пригодность материала, объем, место складирования, защита от смешивания |
| Вывоз излишнего пригодного материала | Грунт удаляется с участка для согласованного дальнейшего использования или передачи | Назначение передачи, принимающую сторону, объем, маршрут и подтверждающие документы |
| Передача грунта как отхода | Материал передается по установленному порядку обращения с отходами | Наименование, код, класс опасности, требования к перевозке и месту приема |
Когда грунт сохраняют для обратной засыпки
Грунт сохраняют на объекте, если он подходит для предусмотренных проектом работ и его можно складировать без нарушения организации строительства. Это позволяет уменьшить объем вывоза и не приобретать аналогичный материал позднее.
Для обратной засыпки оценивают вид грунта, влажность, неоднородность, наличие строительного мусора, органических включений или признаков загрязнения. Песчаный грунт, супесь, суглинок, глина, насыпной или техногенный грунт имеют разные свойства и не должны использоваться взаимозаменяемо без учета проектных требований. Растительный слой целесообразно складировать отдельно от минерального грунта, если он нужен для последующего благоустройства. Переувлажненный, загрязненный или непригодный по проекту материал не следует оставлять для ответственной обратной засыпки только ради сокращения вывоза.
Когда грунт требуется вывозить
Грунт требуется вывозить, если он является излишним для проекта, мешает работе на площадке, непригоден для дальнейшего использования либо должен быть передан по установленному порядку. Вывоз должен быть связан с понятным местом назначения и документами, а не только с фактом загрузки самосвала.
До начала перевозки определяют объем, характеристики материала, принимающую сторону и подтверждение передачи. При обнаружении запаха нефтепродуктов, необычного цвета, смешивания с отходами демонтажа или иных признаков загрязнения порядок вывоза необходимо пересмотреть до продолжения массовой погрузки. Если материал передается как отход, его код и класс опасности должны соответствовать фактическим характеристикам и применимым документам. Такой подход защищает заказчика от отказа в приеме, повторной перевозки и некорректного оформления.
Когда требуется проверять лицензию перевозчика или принимающей стороны
Лицензию необходимо проверять, когда работы связаны со сбором, транспортированием, обработкой, утилизацией, обезвреживанием или размещением отходов I–IV классов опасности. Для материала, отнесенного к V классу, вопрос передачи и подтверждающих документов оценивают отдельно с учетом назначения, договора и применимых требований.
Статья 9 Федерального закона № 89-ФЗ прямо устанавливает лицензирование деятельности по обращению с отходами I–IV классов опасности. При этом наличие в каталоге позиции для незагрязненного грунта не означает, что любой грунт из любого котлована автоматически оформляется одинаково. До заключения договора следует установить статус вывозимого материала, проверить принимающую сторону и определить, какие документы будут подтверждать законность и фактический объем передачи.
Риски, которые увеличивают срок и стоимость работ
Главные причины удорожания котлована — вода, слабые или неоднородные грунты, отсутствие свободного места, сложная логистика, неизвестные коммуникации и неподтвержденный прием грунта. Эти риски выгоднее выявлять до выхода техники, чем устранять после остановки работ.
Риски не означают, что подрядчик должен заранее включить в цену все возможные дополнительные операции. Важно другое: в договоре и смете должны быть описаны условия, при которых технология или стоимость изменяются. Тогда появление воды, иного грунта или ограничений маршрута не превращается в спор о том, кто оплачивает последствия.
| Риск | Как он проявляется | Что предусмотреть заранее |
| Грунтовые или поверхностные воды | Размокание дна, потеря проезда, снижение производительности | Решение по водоотливу или водопонижению, порядок оплаты фактически выполненных работ |
| Неустойчивые стенки | Осыпание грунта, расширение котлована, риск для людей и техники | Проектные откосы, бермы либо крепление стенок |
| Недостаток места | Невозможность складирования, очереди самосвалов, блокировка проезда | Схему движения транспорта и график подачи машин |
| Иной или загрязненный материал | Отказ места приема, необходимость изменения порядка передачи | Проверку характеристик материала и алгоритм приостановки вывоза |
| Неучтенные коммуникации | Остановка механизированной разработки, изменение границ работ | Актуальные сведения о сетях и порядок производства работ рядом с ними |
| Удаленное место приема | Меньше рейсов за смену, необходимость дополнительного транспорта | Подтвержденный маршрут, режим работы площадки и расчет оборота самосвала |
Как снизить вероятность дополнительных расходов
Снизить расходы помогает не отказ от необходимых работ, а раннее выявление условий, влияющих на технологию и логистику. Для этого проектные данные, маршрут, место приема и порядок действий при осложнениях должны быть согласованы до начала массовой выемки.
До выхода техники следует осмотреть участок, проверить подъездные пути, определить зоны складирования и получить сведения о воде и коммуникациях. В предложении подрядчика необходимо разделить базовые операции и работы, выполняемые только при подтвержденной необходимости. Например, водоотлив может не входить в исходную стоимость сухого участка, но ставка и порядок его выполнения должны быть определены заранее. Аналогично следует закрепить действия сторон при обнаружении загрязненного материала или невозможности использовать первоначальное место приема.

Подготовленный котлован, сохраненный грунт для обратной засыпки и контроль результата работ.
Что закрепить в договоре и какие документы получить
Договор должен описывать результат работ, способ учета объема, обязанности по вывозу грунта, условия изменения цены и комплект передаваемых документов. Без этих положений экономию невозможно проверить после завершения работ.
Комплексный подряд особенно полезен тогда, когда заказчик получает единое обязательство по разработке, погрузке, вывозу и подтверждению результата. Однако сама формулировка «с вывозом» недостаточна: в договоре требуется указать, куда перевозится грунт, кто оплачивает прием, как учитываются рейсы и кто несет риск простоя. Для объектов капитального строительства перечень исполнительной документации следует определять с учетом приказа Минстроя России № 344/пр и особенностей проекта.
Что прописать до начала работ
До начала работ необходимо закрепить измеримые параметры котлована и понятный порядок обращения с грунтом. Это позволяет сравнить фактический результат с договорными обязательствами, а не обсуждать его задним числом.
В техническом задании и договоре целесообразно указать:
- размеры котлована, глубину и проектные отметки дна;
- решения по откосам, креплению стенок, съезду и рабочей зоне;
- объем разработки и предполагаемый объем вывоза;
- объем грунта, сохраняемого для обратной засыпки или планировки;
- единицы измерения и способ подтверждения фактического объема;
- типы включенной техники и порядок ее перебазировки;
- маршрут и допустимое расстояние перевозки;
- место приема, использования либо передачи грунта;
- включение или исключение платы за прием материала;
- порядок учета ожидания и простоев;
- правила выполнения дополнительных работ при воде, осыпании стенок или изменении характеристик грунта;
- комплект документов, передаваемых после завершения работ;
- срок освобождения площадки и порядок приемки.
Что должно быть передано после завершения разработки котлована
После завершения работ заказчик должен получить подтверждение геометрии котлована, объема выполненных операций и передачи вывезенного грунта. Точный комплект зависит от объекта, договора и применимых требований к исполнительной документации.
Результат работ может включать:
- котлован с достигнутыми проектными отметками;
- отдельно сохраненный объем пригодного грунта;
- акт выполненных работ;
- подтверждение объема вывезенного материала;
- транспортные документы, талоны или акты приема грунта;
- сведения о принимающей стороне;
- документы по дополнительным операциям: водоотливу, устройству проезда, креплению или доработке дна;
- исполнительную геодезическую схему или съемку, если она предусмотрена для объекта;
- акты освидетельствования соответствующих работ, если они включены в утвержденный перечень исполнительной документации;
- записи в общем или специальных журналах работ, когда это применимо.
Приказ Минстроя России № 344/пр включает в состав исполнительной документации для объектов капитального строительства, в частности, акты разбивки осей, акты освидетельствования скрытых работ, исполнительные геодезические схемы, результаты лабораторных и иных испытаний, а также общий и специальные журналы работ. Включение конкретного документа в комплект по котловану зависит от утвержденного перечня документации объекта и фактически выполненного этапа.
Вопросы, которые стоит задать подрядчику до подписания договора
Проверка подрядчика начинается с вопросов о составе цены, технологии, вывозе и документах. Ответы позволяют заранее понять, предлагается ли действительно готовый результат или только аренда техники под названием комплексной услуги.
Подрядчик должен уверенно объяснить, как рассчитан объем, сколько грунта планируется сохранить, куда будут вывозиться излишки и как подтверждается прием. Также важно определить действия при воде, неожиданном типе грунта, ограничении въезда или обнаружении признаков загрязнения. Чем конкретнее ответы до начала работ, тем меньше оснований для споров во время разработки.
Перед заключением договора следует спросить:
- По каким размерам и отметкам рассчитан объем котлована?
- Учтены ли рабочие зоны, откосы, съезды и приямки?
- Какой объем грунта планируется оставить для обратной засыпки?
- Каким способом будет подтверждаться фактический объем вывоза?
- Куда именно передается вывозимый грунт?
- Входит ли стоимость приема грунта в предложение?
- Кто отвечает за подачу самосвалов и простои техники?
- Включены ли перебазировка, очистка выезда и временный проезд?
- Как изменится стоимость при поступлении воды или необходимости крепления стенок?
- Что произойдет при обнаружении загрязненного или смешанного материала?
- Какие документы по работам и вывозу будут переданы заказчику?
- Какой срок завершения котлована закрепляется договором?
Подрядчик, который рассчитывает комплексную услугу, должен показывать взаимосвязь разработки, погрузки, транспортирования и приемки. Ответ только в формате «экскаватор стоит столько-то за смену» недостаточен для оценки готового котлована с вывозом. Для заказчика важна итоговая стоимость подготовленной площадки, а не отдельной машины. Именно этот подход позволяет объективно выбрать между комплексным подрядом и отдельной арендой.
Ответы на частые вопросы
Можно ли оставить грунт после разработки котлована на участке?
Грунт можно оставить на участке, если он нужен для предусмотренной проектом обратной засыпки или планировки, подходит по своим свойствам и для него есть безопасное место складирования. Решение следует принимать до массового вывоза, чтобы не оплачивать удаление материала, который позднее придется покупать заново.
Растительный слой при необходимости благоустройства хранят отдельно от минерального грунта. Смешивание пригодного материала со строительным мусором или переувлажненным грунтом может сделать его непригодным для дальнейшего использования. При сомнениях в свойствах материала решение принимают на основании проектных требований и необходимых проверок. Такой порядок позволяет связать экономию с качеством дальнейших работ.
Почему объем вывоза может отличаться от объема котлована?
Объем вывоза может быть меньше проектного объема котлована, если часть грунта сохраняется для обратной засыпки или планировки. Количество рейсов также зависит от фактической загрузки самосвалов и условий перевозки.
Котлован рассчитывают по проектной геометрии, а перевозку — по объему материала, который действительно покидает площадку. На количество машин и рейсов влияют состояние грунта, длина маршрута, время погрузки и режим работы места приема. Поэтому простое деление объема котлована на объем кузова не дает надежной стоимости вывоза. В договоре следует зафиксировать принятый способ учета.
Нужно ли вывозить весь грунт сразу?
Вывозить весь грунт сразу требуется не всегда. Если часть материала предусмотрена для дальнейших работ и может безопасно храниться на площадке, ее рационально сохранить отдельно.
Параллельный вывоз нужен при нехватке места, большом объеме излишков или необходимости быстро освободить рабочую зону. В стесненных условиях временный отвал может перекрыть движение техники и увеличить срок строительства. На свободном участке часть грунта можно оставить, если это соответствует проектному решению. Оптимальная схема определяется до начала массовой разработки.
Что чаще всего увеличивает стоимость котлована?
Стоимость чаще всего увеличивают вода, простои техники, сложный подъезд, дальняя перевозка, необходимость крепления стенок и изменение порядка обращения с грунтом. Эти расходы возникают не из-за самого факта выемки, а из-за условий выполнения работ.
Если самосвалы не успевают за экскаватором, производительность снижается. Если грунт нельзя принять на первоначально выбранной площадке, требуется новый маршрут и дополнительные рейсы. Если вода ухудшает состояние дна, могут потребоваться временный водоотлив и восстановление рабочей зоны. Поэтому до договора необходимо определить не только базовую цену, но и порядок учета осложнений.
Какие документы подтверждают вывоз грунта?
Документы по вывозу должны подтверждать объем перевозки, место передачи и выполнение обязанностей подрядчика. Конкретный комплект зависит от статуса материала, договора и требований к объекту.
Обычно применяются транспортные документы, талоны или акты приема, акты выполненных работ и сведения о принимающей стороне. При работах на объекте капитального строительства дополнительно может формироваться исполнительная документация по утвержденному перечню объекта. Если грунт передается как отход и для выполняемой операции применимы специальные требования, необходимо проверить соответствующие документы участников цепочки. Документы следует перечислить в договоре до начала работ.
Когда отдельный найм техники выгоднее?
Отдельный найм может быть выгоднее при небольшом объеме работ, наличии свободного места для грунта и способности заказчика самостоятельно организовать транспорт и контроль. Для крупного или стесненного объекта эта схема чаще требует больше координации и несет больший риск простоев.
Если грунт почти полностью останется на участке, вывоз может ограничиться несколькими рейсами. Если у заказчика есть собственный транспорт и проверенное место передачи излишков, отдельная аренда также может быть экономически оправдана. Но при отсутствии этих ресурсов заказчик фактически берет на себя функции подрядчика и ответственность за несогласованность. Поэтому выбор следует делать по полной цене результата, а не по ставке одной машины.
Итог: когда комплексная разработка котлована с вывозом окупается
Разработка котлована с вывозом грунта окупается, когда важны освобожденная площадка, управляемый срок, сохранение пригодного материала и подтвержденный вывоз излишков. Наиболее обоснован комплексный формат при значительном объеме грунта, ограниченной площади участка, жестком графике и необходимости координировать транспорт, прием и документы.
Отдельная аренда техники остается разумным вариантом для небольшого простого объекта, если грунт можно оставить на участке, а заказчик располагает собственными ресурсами для организации перевозки и контроля. В любом варианте расчет должен начинаться с проектных отметок, характеристик грунта, объема сохранения, маршрута, места назначения и перечня сопутствующих операций. Предложение, в котором не определены простой, прием грунта, вода, документы и порядок доплат, не позволяет честно сравнить стоимость. Выгодным становится договор, который связывает технологию разработки, логистику вывоза, безопасность, документы и готовый результат.
Нормативные документы и источники
- ГОСТ 25100-2020 «Грунты. Классификация» — устанавливает общую классификацию грунтов, применяемую при инженерных изысканиях, проектировании и строительстве.
- СП 45.13330.2017 «Земляные сооружения, основания и фундаменты» — содержит положения по производству и оценке соответствия земляных работ, устройству оснований и фундаментов.
- СП 48.13330.2019 «Организация строительства» — применяется к вопросам организации строительства, реконструкции, капитального ремонта и сноса в предусмотренной документом части.
- Приказ Минстроя России от 16.05.2023 № 344/пр в редакции, действующей с 01.03.2026, — устанавливает состав и порядок ведения исполнительной документации при строительстве, реконструкции и капитальном ремонте объектов капитального строительства.
- Федеральный закон от 24.06.1998 № 89-ФЗ «Об отходах производства и потребления» в редакции, действующей с 03.04.2026, — определяет правовые основы обращения с отходами и лицензирование деятельности с отходами I–IV классов опасности.
- Федеральный классификационный каталог отходов Росприроднадзора — содержит позицию 8 11 100 01 49 5 «Грунт, образовавшийся при проведении землеройных работ, не загрязненный опасными веществами».
