Цена вывоза грунта за кубический метр может отличаться в два раза, потому что подрядчики по-разному определяют объём, фактическую загрузку самосвала, количество рейсов и состав услуги. В одном предложении учитывается только перевозка при полной загрузке кузова, в другом — погрузка, платный приём, ожидание, пропуска, оформление документов, мойка колёс и уборка проезда.
Поэтому сравнивать нужно не рекламную ставку в рублях за кубометр, а полную стоимость вывоза одинакового объёма при одинаковых условиях: один вид грунта, одна методика замера, сопоставимые машины, маршрут, объект назначения и перечень включённых операций.
Что означает цена вывоза грунта «за куб»
Цена «за куб» — расчётная единица, содержание которой стороны должны определить в договоре или коммерческом предложении. Главный вопрос — о каком кубометре идёт речь: грунте в естественном залегании, разрыхлённом материале, объёме в штабеле, геометрической вместимости кузова или объёме после уплотнения.
В базовую ставку могут входить только подача машины и перевозка. Отдельно могут оплачиваться:
- разработка и погрузка грунта;
- перемещение материала по площадке;
- платный приём, обработка, утилизация или размещение;
- ожидание под погрузкой и на объекте назначения;
- пропуска, ограничения по времени и сопровождение;
- оформление перевозочных и экологических документов;
- мойка колёс, очистка кузова и уборка выезда;
- возврат машины при несоответствии состава грунта заявке.
Формулировка «вывоз грунта — 1 500 рублей за куб» не показывает число рейсов, допустимый простой, фактическую загрузку машины и место передачи материала. До заключения договора ставку необходимо разложить на составляющие.

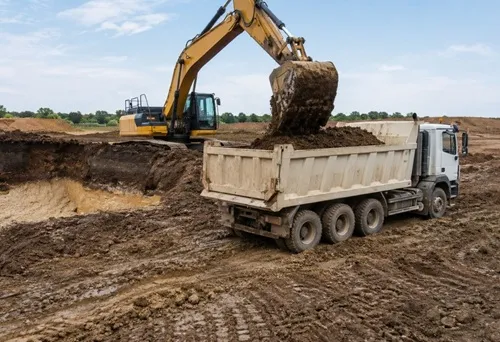

Вместимость кузова не равна фактической загрузке: тяжёлый влажный грунт ограничивает объём по массе.
Как посчитать объём грунта для вывоза
Объём можно определить по проектной выемке, геодезической съёмке, размерам котлована, замеру штабеля, реестру рейсов или весовым данным. Эти методы отвечают на разные вопросы и не должны смешиваться без установленного порядка пересчёта.
Объём в котловане и после разработки
После разработки структура грунта нарушается, поэтому рыхлый материал обычно занимает больше места, чем в естественном залегании. Для расчётов различают первоначальное разрыхление после выемки и остаточное разрыхление после последующего уплотнения.
Универсального коэффициента для всех грунтов нет. Песок, супесь, суглинок, глина, торф, крупнообломочный и мёрзлый грунт различаются по структуре, влажности и реакции на разработку. На объём также влияют способ выемки, предварительное рыхление, дробление комьев и водопонижение.
ГОСТ 25100-2020 применяется для классификации грунтов, ГОСТ 5180-2015 — для определения их физических характеристик. На строительном объекте фактические инженерно-геологические условия сопоставляют с рабочей документацией и ППР. СП 45.13330.2017 предусматривает корректировку рабочей документации и ППР при выявлении несоответствия фактических условий принятым проектным данным.
Баланс земляных масс
Объём выемки не всегда равен объёму вывоза. Часть пригодного грунта может быть предусмотрена проектом для обратной засыпки, вертикальной планировки, устройства насыпи или временного складирования.
До заказа транспорта желательно составить баланс земляных масс:
объём разработки − объём законного и технически допустимого использования на объекте = расчётный объём вывоза.
Такой расчёт снижает риск заказа лишних машин и помогает заранее отделить плодородный слой, минеральный грунт и материал с посторонними включениями.
Как проверить фактический объём
Для небольшого объекта обычно сопоставляют размеры выемки, количество рейсов и контрольную загрузку. Для крупного котлована надёжнее сочетать несколько методов:
- геодезическую съёмку до и после разработки;
- расчёт по проектным отметкам;
- замер штабеля с поправкой на его форму;
- взвешивание гружёной и порожней машины;
- реестр рейсов и весовые талоны;
- определение объёма через фактическую массу и насыпную массу рыхлого грунта.
Паспортная вместимость кузова показывает его геометрический объём, но не подтверждает объём каждого груза. Кузов на 20 м³ может быть заполнен частично из-за ограничения по массе, осевым нагрузкам, крупных комьев, налипания или неравномерного распределения материала.
Почему самосвал на 20 кубов не всегда увозит 20 кубов
Загрузку ограничивают не только размеры кузова. Необходимо учитывать техническую грузоподъёмность, фактическую массу порожнего автомобиля, допустимую полную массу и нагрузки на отдельные оси или группы осей.
Сначала определяют допустимую массу груза по наименьшему из действующих ограничений. Затем рассчитывают объём:
Допустимый объём = допустимая масса грунта ÷ фактическая насыпная масса разрыхлённого грунта.
Например, если допустимая масса груза составляет 20 т, а фактическая насыпная масса влажного разрыхлённого грунта — 1,8 т/м³, расчётная загрузка равна примерно 11,1 м³. Это условный пример, а не нормативная плотность глины или суглинка.
Для логистического расчёта важно не путать плотность грунта в естественном залегании, плотность сухого грунта и фактическую насыпную массу влажного материала в кузове. Практический показатель лучше подтверждать пробной загрузкой и взвешиванием.
Правила перевозок грузов автомобильным транспортом утверждены постановлением Правительства РФ № 2200. Договор перевозки подтверждается транспортной накладной, которая может оформляться на бумаге или в электронном виде; при погрузке фиксируются в том числе состояние и масса груза.
Перевозка «с горкой» не гарантирует экономию: перегруз увеличивает правовые и технические риски, а неправильное распределение тяжёлого грунта может привести к превышению нагрузки на отдельную ось ещё до достижения предельной полной массы.
Какие факторы сильнее всего влияют на стоимость
| Фактор | Почему меняет цену | Как проявляется в расчёте |
|---|---|---|
| Влажность и насыпная масса | Ограничивают загрузку по массе | Меньше кубов в одном рейсе |
| Камни, бетон, корни, мусор | Усложняют погрузку и приём | Сортировка, доплата или отказ |
| Расстояние и маршрут | Увеличивают расход топлива и оборот | Выше цена рейса |
| Пробки и режим движения | Снижают число рейсов за смену | Увеличение сменного времени |
| Узкий или слабый подъезд | Не позволяет подать крупный самосвал | Меньшие машины, больше рейсов |
| Медленная погрузка | Вызывает простой транспорта | Почасовая доплата |
| Вид объекта назначения | Определяет требования и стоимость приёма | Разная цена обращения |
| Дождь, снег, промерзание | Усложняют разработку и перевозку | Дополнительная техника и время |
Вид, влажность и состояние грунта
Песок, супесь, суглинок, глина, растительный слой, торф и техногенный грунт отличаются по связности, массе и удобству погрузки. Камни, корни и крупные строительные включения уменьшают полезное заполнение кузова и могут потребовать сортировки.
После дождя растёт влажность, ухудшается подъезд, материал налипает на ковш и кузов. При вскрытии водонасыщенного слоя может потребоваться водоотлив или водопонижение.
Зимой мёрзлый грунт иногда предварительно рыхлят гидромолотом. Смерзшиеся комья заполняют кузов неравномерно и увеличивают время погрузки.
Состав и примеси
Незагрязнённый минеральный грунт нельзя автоматически приравнивать к смеси земли, бетона, кирпича, древесины, арматуры, асфальта и бытового мусора. Посторонние включения могут изменить код отхода, класс опасности, технологию обращения и допустимый объект назначения.
Если при погрузке обнаружены нефтепродукты, остатки краски, изоляция, неизвестные ёмкости или другие незаявленные примеси, ранее согласованные условия приёма могут стать неприменимыми. Возможны возврат машины, смена объекта назначения, дополнительный анализ или сортировка.
Раздельное складирование растительного слоя, чистого минерального грунта и строительных отходов уменьшает неопределённость и упрощает подтверждение состава.
Полный цикл рейса
Стоимость зависит от продолжительности полного оборота машины:
подача → въезд → ожидание → погрузка → оформление → движение → взвешивание → приём → выгрузка → обратный путь.
Одинаковое расстояние не означает одинаковую цену. На одном объекте самосвал загружается за 15 минут, на другом ждёт пропуска, экскаватора, весовой или освобождения места выгрузки.
Подъезд к месту погрузки
Крупный самосвал выгоден только при безопасном подъезде, развороте и устойчивом основании. На схему работ влияют ширина ворот, высота проводов и навесов, радиус разворота, уклон, состояние покрытия, расположение котлована и ограничения по времени.
Если крупная машина не проходит, применяют малотоннажный транспорт, мини-погрузчик или перегрузочную площадку. Каждая дополнительная операция повышает стоимость кубометра.

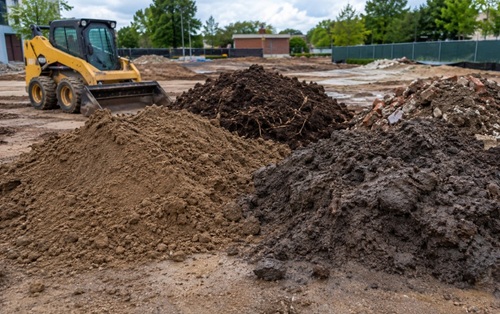

Вид, влажность и примеси влияют на массу грунта, способ погрузки и условия его приёма.
Когда грунт считается отходом и какие документы нужны
Правовой статус зависит не только от внешнего вида грунта. Учитываются его происхождение, состав, предусмотренное проектом использование и дальнейшее назначение.
Необходимо различать:
- грунт, который обоснованно используется на объекте;
- материал, передаваемый для утилизации;
- отход, направляемый на обработку;
- отход, направляемый на обезвреживание или размещение.
В Федеральном классификационном каталоге отходов предусмотрен вид «грунт, образовавшийся при проведении землеройных работ, не загрязнённый опасными веществами» с кодом 8 11 100 01 49 5 и V классом опасности. Однако этот код нельзя автоматически присвоить любому материалу из котлована: загрязнённый, смешанный или техногенный грунт может относиться к другому виду отходов.
Транспортирование отходов I–IV классов опасности относится к лицензируемой деятельности. На 29 июля 2026 года применяется постановление Правительства РФ № 2290; с 1 сентября 2026 года его заменяет постановление № 675.
Для отходов V класса лицензия на транспортирование отходов I–IV классов не требуется, но это не отменяет требования к законной передаче, документам, объекту назначения и обозначению транспорта. Образцы специальных знаков, обозначающих класс опасности отходов, и порядок их нанесения установлены приказом Минтранса России № 399.
Какие документы проверять
Состав документов зависит от класса опасности, региона, статуса материала и условий договора. Обычно проверяют:
- договор и заявку на перевозку;
- транспортную накладную;
- сведения о виде, количестве и месте назначения отходов;
- паспорт отхода I–IV класса или материалы, подтверждающие отнесение к V классу;
- лицензию и соответствующие виды работ — при отходах I–IV классов;
- весовые талоны и реестр рейсов;
- акты приёма и выполненных работ;
- региональные разрешения и электронные записи, когда они обязательны;
- специальные отличительные знаки на транспорте и контейнерах.
Следует различать объект обработки, утилизации, обезвреживания и размещения. Если отходы направляются именно на размещение, необходимо проверить законность работы объекта и его наличие в государственном реестре объектов размещения отходов — ГРОРО.
В договоре нужно определить, кто устанавливает вид и класс отхода, оформляет документы, выбирает объект назначения и оплачивает возврат машины при несоответствии фактического состава заявке.
Что учитывать при вывозе грунта в Москве
В Москве действует отдельный цифровой порядок обращения с отходами строительства и сноса, включая грунты. С 1 июля 2026 года применяется редакция, утверждённая постановлением Правительства Москвы от 15.04.2026 № 1079-ПП.
Разрешение на перемещение формируется автоматически в АИС «ОССиГ» при отправке самосвала в рейс, а данные попадают в реестр разрешений. Система также охватывает сведения об участниках, договорах, транспорте и объектах приёма.
Городской порядок нельзя автоматически распространять на любую перевозку с частного участка и на другие регионы. Его применимость проверяют по категории объекта, месту образования отходов, статусу участников строительства и виду работ.
В коммерческом предложении следует отдельно указать, кто отвечает за регистрацию транспорта, передачу данных и формирование цифрового разрешения.
Почему два коммерческих предложения отличаются почти вдвое
| Вариант | Что указано в предложении | Что может оплачиваться отдельно | Основной риск |
|---|---|---|---|
| Цена за куб | Ставка за расчётный объём | Погрузка, приём, ожидание | Спор о методике измерения |
| Цена за рейс | Работа одной машины по маршруту | Недогруз из-за массы грунта | Больше рейсов, чем ожидалось |
| Цена за смену | Работа техники в течение периода | Приём и превышение смены | Оплата простоев |
| Комплексная цена | Погрузка, перевозка и приём | Только оговорённые допработы | Высокая стартовая ставка, но меньше неопределённость |
Один подрядчик может предполагать загрузку 18–20 м³, другой после осмотра влажной глины — 10–12 м³. При объёме 120 м³ это означает примерно 6–7 рейсов в первом случае и 10–12 во втором.
Дополнительную разницу создают платный приём, продолжительный маршрут, ожидание и необходимость использовать меньшую технику.
Расчётный пример
На объекте требуется вывезти 120 м³ уже разрыхлённого грунта. Цифры условные и не являются рыночным тарифом.
Сценарий А:
- фактическая загрузка — 15 м³;
- количество рейсов — 8;
- перевозка — 144 000 рублей;
- погрузка — 30 000 рублей;
- приём — 30 000 рублей;
- итог — 204 000 рублей;
- фактическая стоимость — 1 700 рублей за м³.
Сценарий Б:
- фактическая загрузка — 10 м³;
- количество рейсов — 12;
- продолжительный маршрут — 264 000 рублей;
- погрузка — 48 000 рублей;
- приём — 72 000 рублей;
- ожидание — 24 000 рублей;
- итог — 408 000 рублей;
- фактическая стоимость — 3 400 рублей за м³.
Разница объясняется числом рейсов, длительностью оборота, стоимостью погрузки, приёма и ожидания. Оба расчёта могут быть обоснованными, если исходные условия подтверждены замерами и документами.
Как выгоднее считать: за куб, тонну, рейс или смену
Цена за куб удобна при известном объёме выемки и закреплённой методике пересчёта в рыхлое состояние. Оплата за тонну прозрачнее при наличии весов, но высокая влажность увеличивает оплачиваемую массу.
Цена за рейс подходит, когда заранее определены машина, маршрут и допустимая загрузка. Договор должен устанавливать, считается ли неполная машина полным рейсом и кто отвечает за недогруз.
Сменная оплата удобна при постоянном потоке грунта и стабильной погрузке. Она становится невыгодной при ожидании экскаватора, пропуска или свободного подъезда.
Комплексная цена уменьшает неопределённость, если в ней точно перечислены погрузка, перевозка, приём, документы и лимит ожидания.
Как правильно сравнить предложения подрядчиков
Всем исполнителям нужно передать одинаковые исходные данные:
- адрес, точку въезда и ограничения маршрута;
- объём и способ его измерения;
- состояние грунта — в котловане или после разработки;
- вид, влажность и возможные примеси;
- фотографии грунта и подъезда;
- размеры ворот и место разворота;
- тип и производительность погрузочной техники;
- допустимое время работ;
- требования к документам;
- предполагаемое назначение грунта.
В коммерческом предложении должны быть указаны тип машины, геометрическая вместимость кузова, расчётная масса и объём загрузки, число рейсов, стоимость погрузки и приёма, лимит бесплатного ожидания, порядок подтверждения рейсов и закрытый перечень оснований для доплаты.
Особенно важно заранее определить действия при обнаружении воды, мусора, крупных камней или загрязнений: кто согласовывает новый объект назначения, оплачивает возврат и организует сортировку.

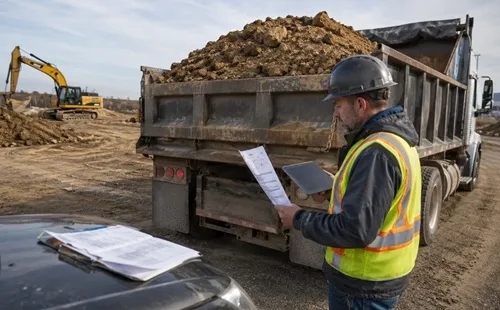

Время на взвешивание, ожидание, приём и выгрузку входит в полный транспортный цикл каждого рейса.
Как проверить фактически выполненный объём
Общий акт не заменяет данные по каждому рейсу. В реестре фиксируют:
- дату и время подачи;
- государственный регистрационный номер машины;
- тип и вместимость кузова;
- начало и окончание погрузки;
- массу или расчётный объём;
- место назначения;
- номер транспортного документа;
- подтверждение приёма;
- причину простоя или неполной загрузки.
Фото кузова помогает выявить явный недогруз, но не определяет точную массу и плотность. Для большого котлована наиболее надёжно сопоставлять геодезическую съёмку, весовые данные и реестр рейсов.
Если результаты существенно расходятся, нужно проверить исходный объём выемки, коэффициент разрыхления, влажность и фактическую загрузку машин.
Как снизить стоимость без перегруза и незаконной выгрузки
Экономия достигается не перегрузом, а сокращением простоев, подбором подходящей техники и сохранением однородности материала.
До начала работ целесообразно:
- составить баланс земляных масс;
- измерить объём и определить состояние грунта;
- отделить строительные отходы и неизвестные включения;
- подготовить устойчивую дорогу и место разворота;
- согласовать производительность экскаватора;
- проверить режим работы объекта назначения;
- назначить ответственного за реестр рейсов;
- выполнить пробную загрузку и взвешивание.
Пробный рейс показывает фактическую массу, время погрузки, продолжительность маршрута и условия приёма. После него можно точнее определить количество машин и дневной темп вывоза.
Самый крупный самосвал не всегда самый выгодный. Если он не проходит к котловану или долго ждёт загрузки, меньшая машина с быстрым оборотом может дать более низкую итоговую стоимость.
Из чего складывается итоговая стоимость вывоза грунта
Итоговая цена складывается из подтверждённого объёма, фактической насыпной массы, допустимой загрузки машины, количества рейсов, погрузки, маршрута, приёма, ожидания и документального сопровождения.
Сопоставимое предложение должно отвечать на пять вопросов:
- Какой грунт вывозится и есть ли в нём примеси?
- Как измерен объём и в каком состоянии он указан?
- Сколько грунта машина реально перевезёт без перегруза?
- Куда передаётся материал и как подтверждается приём?
- Какие операции и возможные доплаты включены в тариф?
Оценивать подрядчика только по цифре «рублей за куб» недостаточно. Для выбора требуется расчёт полной стоимости на весь объём по одинаковым исходным данным, а фактическое выполнение нужно подтверждать реестром рейсов, транспортными документами, весовыми данными и актами приёма.
